तनहुँ जलविद्युत् आयोजनामा २८ सुरुङ खनियो

रासस रासस
२०८० माघ ११ गते १०:४१

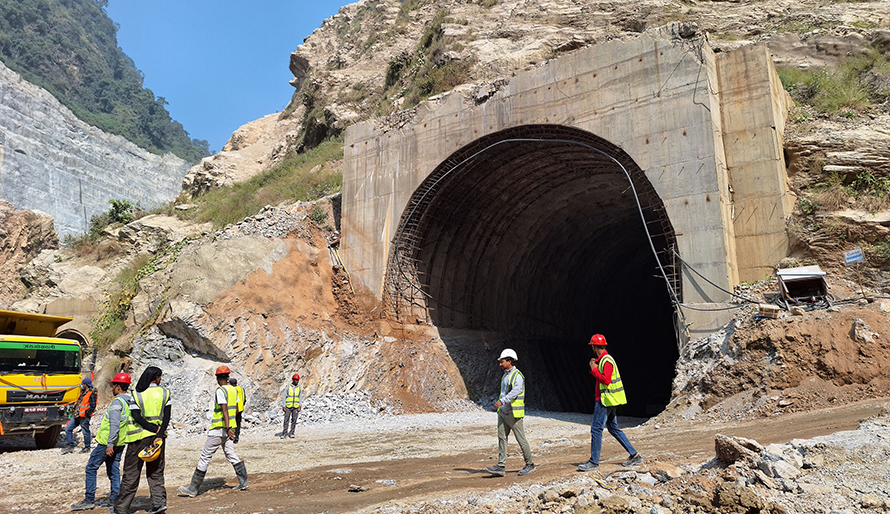

११ माघ, दमौली । एक सय४० मेगावाट क्षमताको तनहुँ जलविद्युत् आयोजनाको हालसम्म २८ वटा सुरुङ खन्ने काम सकिएको छ । ऋषिङ गाउँपालिका–१ मा निर्माणाधीन आयोजनाको प्याकेज एक र प्याकेज दुईतर्फ गरी कुल २८ वटा सुरुङ खन्ने काम सकिएको हो ।

प्याकेज एकतर्फ १० वटा तथा प्याकेज दुईतर्फ १८ वटा सुरुङ खनिएको आयोजना प्रमुख राजभाइ शिल्पकारले जानकारी दिए । त्यस्तै प्याकेज एकतर्फ दुईवटा र प्याकेज दुईतर्फ एउटा सुरुङ खन्ने काम जारी छ । एक हजार चार सय ५६ मिटरको हेडरेस सुरुङमध्ये हालसम्म एक हजार दुई सय २० मिटर सुरुङ खनिसकिएको छ भने बाँकी खन्नेकार्य जारी रहेको आयोजनाले जनाएको छ ।

सोही प्याकेजअन्तर्गतको विद्युत्गृह कङ्क्रिटिङ, ट्रेलरेस कङ्क्रिटिङ, केबल सुरुङ कङ्क्रिटिङ, ड्राफ्ट ट्युव सुरुङ कङ्क्रिटिङको काम चलिरहेको आयोजनाले जनाएको छ ।

आयोजनाको प्याकेज दुईअन्तर्गत नै हाइड्रोमेकानिकल कार्यअन्तर्गत ठाडो सुरुङमा पेनस्टक पाइप जडान काम भइरहेको छ । हालसम्म दुई सय १२ दबमलव तीन सय नौ मिटरमध्ये एक सय पाँच दशमलव २० मिटर पाइप जडान गरिएको आयोजना प्रमुख शिल्पकारले बताए ।

प्याकेज दुईअन्तर्गत चीनको सिनो हाइड्रो कर्पोरेसनले भूमिगत विद्युत्गृहमा मुख्य सुरुङ र हाइड्रोमेकालिन तथा इलेक्ट्रोमेकानिकल उपकरण आपूर्ति, जडान तथा सञ्चालनलगायत कार्यहरू गरिरहेको छ ।

यो प्याकेजको निर्माणका लागि सिनो हाइड्रो कर्पोरेसनसँग विसं २०७५ असोज १५ गते गरिएको खरिद सम्झौताबमोजिम सिनोले विसं २०७५ माघ ६ गतेदेखि आयोजनास्थलमा निर्माणकार्य जारी राखेको छ ।

प्याकेज–तीनअन्तर्गत प्रसारण लाइन निर्माणका क्रममा हालसम्म ७० वटा टावरको जग हाल्ने कार्य सकिएको छ । तेत्तीसवटा टावर जडान गरिएको छ भने १३ वटा टावरको जग संरक्षण गरिएको आयोजनाले जनाएको छ ।

आयोजनाको समग्र निर्माण विसं २०८३ असारभित्र सक्ने लक्ष्य राखिएको छ । कम्पनीको पुँजी संरचना तथा वित्तीय व्यवस्थापन आयोजनाको कुल लागत (प्रसारण लाइन, ग्रामीण विद्युतीकरण तथा निर्माण अवधिको ब्याजसमेत) ५० करोड ५० लाख अमेरिकी डलर लाग्नेमा एसियाली विकास बैंकले १५ करोड डलर, जापान अन्तर्राष्ट्रिय सहयोग नियोग (जाइका)ले १८ करोड ४० लाख डलर, युरोपेली लगानी बैंकले आठ करोड ५० लाख डलर र नेपाल विद्युत् प्राधिकरणले आठ करोड ६० लाख डलर व्यहोर्नेगरी वित्तीय व्यवस्थापन गरिएको छ ।
